钢筋符号,指的是钢筋参数符号等。钢材理论重量计算的计量单位为公斤( kg )。钢筋加工制作时,要将钢筋加工表与设计图复核,检查下料表是否有错误和遗漏。

每种钢筋要按下料表检查是否达到要求,经过这两道检查后,再按下料表放出实样,试制合格后方可成批制作,加工好的钢筋要挂牌堆放整齐有序。

  • 中文名称 钢筋符号
  • 外文名称 Reinforced symbols
  • 直径 φ(d)
  • Ⅰ级钢筋 ¢

参数符号

  钢材理论重量计算的计量单位为公斤( kg )。其基本公式为:

  w(重量,kg )=f(断面积 mm2)×l(长度,m)×ρ(密度,g/cm3)×1/1000

  各种钢材理论重量计算公式如下:

  名称(单位)

  计算公式

  符号意义

  计算举例

  圆钢 盘条(kg/m)

  w= 0.006165 ×d×d

  d = 直径mm

  螺纹钢(kg/m)

  w= 0.00617 ×d×d

  d= 断面直径mm

  断面直径为12 mm 的螺纹钢,求每m 重量。每m 重量=0.00617 ×12 ×12=0.89kg

  方钢(kg/m)

  w= 0.00785 ×a ×a

  a= 边宽mm

  边宽20 mm 的方钢,求每m 重量。每m 重量= 0.00785 ×20X20=3.14kg

  扁钢

  (kg/m)

  w= 0.00785 ×b ×d

  b= 边宽mm

  d= 厚mm

  边宽40 mm ,厚5mm 的扁钢,求每m 重量。每m 重量= 0.00785 ×40 ×5= 1.57kg

  六角钢

  (kg/m)

  w= 0.006798 ×s×s

  s= 对边距离mm

  对边距离50 mm 的六角钢,求每m 重量。每m 重量= 0.006798 ×502=17kg

  八角钢

  (kg/m)

  w= 0.0065 ×s ×s

  s= 对边距离mm

  对边距离80 mm 的八角钢,求每m 重量。每m 重量= 0.0065 ×802=41.62kg

  等边角钢

  (kg/m)

  = 0.00785 ×[d (2b – d )+0.215 (r2 – 2r 2 )]

  b= 边宽

  d= 边厚

  r= 内弧半径

  r= 端弧半径

  求20 mm ×4mm 等边角钢的每m 重量。从冶金产品目录中查出4mm ×20 mm 等边角钢的r 为3.5 ,r 为1.2 ,则每m 重量= 0.00785 ×[4 ×(2 ×20 – 4 )+0.215 ×(3.52 – 2 ×1.2 2 )]=1.15kg

  不等边角钢

  (kg/m)

  w= 0.00785 ×[d (b+b – d )+0.215 (r2 – 2 r 2 )]

  b= 长边宽

  b= 短边宽

  d= 边厚

  r= 内弧半径

  r= 端弧半径

  求30 mm ×20mm ×4mm 不等边角钢的每m 重量。从冶金产品目录中查出30 ×20 ×4 不等边角钢的r 为3.5 ,r 为1.2 ,则每m 重量= 0.00785 ×[4 ×(30+20 – 4 )+0.215 ×(3.52 – 2 ×1.2 2 )]=1.46kg

  槽钢

  (kg/m)

  w=0.00785 ×[hd+2t (b – d )+0.349 (r2 – r 2 )]

  h= 高

  b= 腿长

  d= 腰厚

  t= 平均腿厚

  r= 内弧半径

  r= 端弧半径

  求80 mm ×43mm ×5mm 的槽钢的每m 重量。从冶金产品目录中查出该槽钢t 为8 ,r 为8 ,r 为4 ,则每m 重量=0.00785 ×[80 ×5+2 ×8 ×(43 – 5 )+0.349 ×(82–4 2 )]=8.04kg

  工字钢(kg/m)

  w= 0.00785 ×[hd+2t (b – d )+0.615 (r2 – r 2 )]

  h= 高

  b= 腿长

  d= 腰厚

  t= 平均腿厚

  r= 内弧半径

  r= 端弧半径

  求250 mm ×118mm ×10mm 的工字钢每m 重量。从金属材料手册中查出该工字钢t 为13 ,r 为10 ,r 为5 ,则每m 重量= 0.00785 ×[250 ×10+2 ×13 ×(118 –10 )+0.615 ×(102 –5 2 )]=42.03kg

  钢板(kg/m2)

  w= 7.85 ×d

  d= 厚

  厚度 4mm 的钢板,求每m2 重量。每m2 重量=7.85 ×4=31.4kg

  钢管(包括无

  缝钢管及焊接

  钢管(kg/m)

  w= 0.02466 ×s (d – s )

  d= 外径

  s= 壁厚

  外径为60 mm 壁厚4mm 的无缝钢管,求每m 重量。每m 重量= 0.02466 ×4 ×(60 –4 )=5.52kg

  各钢筋重量表

  φ6----0.222

  φ6.5--0.260

  φ8----0.395

  φ10---0.617

  φ12---0.888

  φ14---1.21

  φ16---1.58

  φ18---2.00

  φ20---2.47

  φ22---2.98

  φ25---3.85

  φ28---4.83

  φ32---6.31

  钢筋全套知识

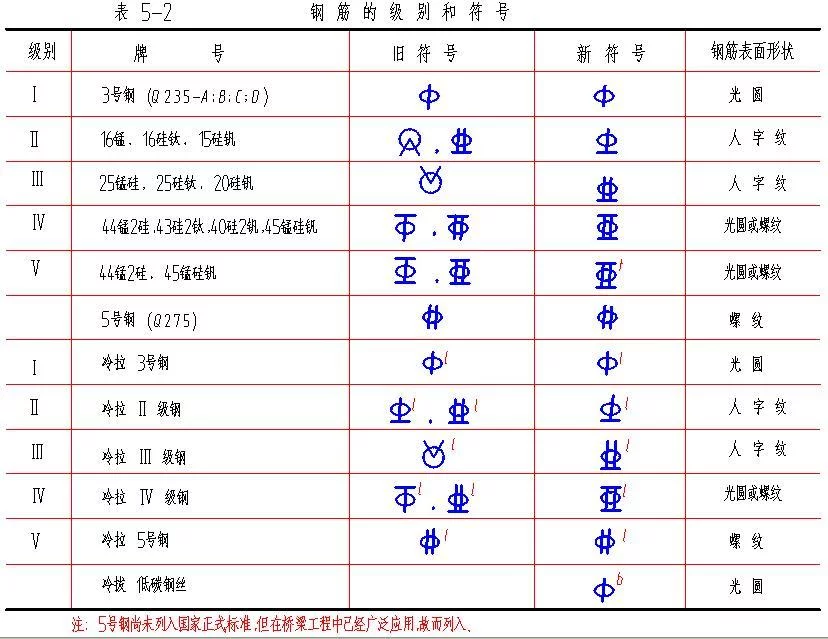

  本工程采用Ⅰ级钢筋(¢),Ⅱ级钢筋(¢),Ⅱ级钢筋(¢),Ⅲ级钢筋(¢),钢筋最大直径为32。

施工工艺

  1、钢筋制作

  对钢筋加工制作时,要将钢筋加工表与设计图复核,检查下料表是否有错误和遗漏,每种钢筋要按下料表检查是否达到要求,经过这两道检查后,再按下料表放出实样,试制合格后方可成批制作,加工好的钢筋要挂牌堆放整齐有序。

  施工中如需要钢筋代换时,必须充分了解设计意图和代换材料性能,严格遵守现行钢筋砼设计规范的各种规定,并不得以等面积的高强度钢筋代换低强度的钢筋。凡重要部位的钢筋代换,须征得甲方、设计单位同意,并有书面通知时方可代换。

  (1)钢筋表面应洁净,粘着的油污、泥土、浮锈使用前必须清理干净,可结合冷拉工艺除锈。

  (2)钢筋调直,可用机械或人工调直。经调直后的钢筋不得有局部弯曲、死弯、小波浪形,其表面伤痕不应使钢筋截面减小5%。

  (3)钢筋切断应根据钢筋号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,以节约钢材。

  (4)钢筋弯钩或弯曲:

  ①钢筋弯钩。形式有三种,分别为半圆弯钩、直弯钩及斜弯钩。钢筋弯曲后,弯曲处内皮收缩、外皮延伸、轴线长度不变,弯曲处形成圆弧,弯起后尺寸不大于下料尺寸,应考虑弯曲调整值。

  钢筋弯心直径为2.5d,平直部分为3d。钢筋弯钩增加长度的理论计算值:对转半圆弯钩为6.25d,对直弯钩为3.5d,对斜弯钩为4.9d。

  ②弯起钢筋。中间部位弯折处的弯曲直径D,不小于钢筋直径的5倍。

  ③箍筋。箍筋的末端应作弯钩,弯钩形式应符合设计要求。箍筋调整,即为弯钩增加长度和弯曲调整值两项之差或和,根据箍筋量外包尺寸或内包尺寸而定。

  ④钢筋下料长度应根据构件尺寸、混凝土保护层厚度,钢筋弯曲调整值和弯钩增加长度等规定综合考虑。

  a. 直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度

  b. 弯起钢筋下料长度=直段长度+斜弯长度-弯曲调整值+弯钩增加长度

  c. 箍筋下料长度=箍筋内周长+箍筋调整值+弯钩增加长度

  2、钢筋绑扎与安装:

  钢筋绑扎前先认真熟悉图纸,检查配料表与图纸、设计是否有出入,仔细检查成品尺寸、心头是否与下料表相符。核对无误后方可进行绑扎。

  采用20#铁丝绑扎直径12以上钢筋,22#铁丝绑扎直径10以下钢筋。

  (1)墙

  ①墙的钢筋网绑扎同基础。钢筋有90°弯钩时,弯钩应朝向混凝土内。

  ②采用双层钢筋网时,在两层钢筋之间,应设置撑铁(钩)以固定钢筋的间距。

  ③墙筋绑扎时应吊线控制垂直度,并严格控制主筋间距。剪力墙上下两边三道水平处应满扎,其余可梅花点绑扎。

  ④为了保证钢筋位置的正确,竖向受力筋外绑一道水平筋或箍筋,并将其与竖筋点焊,以固定墙、柱筋的位置,在点焊固定时要用线锤校正。

  ⑤外墙浇筑后严禁开洞,所有洞口预埋件及埋管均应预留,洞边加筋详见施工图。墙、柱内预留钢筋做防雷接地引线,应焊成通路。其位置、数量及做法详见安装施工图,焊接工作应选派合格的焊工进行,不得损伤结构钢筋,水电安装的预埋,土建必须配合,不能错埋和漏埋。

  (2)梁与板

  ①纵向受力钢筋出现双层或多层排列时,两排钢筋之间应垫以直径15mm的短钢筋,如纵向钢筋直径大于25mm时,短钢筋直径规格与纵向钢筋相同规格。

  ②箍筋的接头应交错设置,并与两根架立筋绑扎,悬臂挑梁则箍筋接头在下,其余做法与柱相同。梁主筋外角处与箍筋应满扎,其余可梅花点绑扎。

  ③板的钢筋网绑扎与基础相同,双向板钢筋交叉点应满绑。应注意板上部的负钢筋(面加筋)要防止被踩下;特别是雨蓬、挑檐、阳台等悬臂板,要严格控制负筋位置及高度。

  ④板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋在中层,主梁的钢筋在下,当有圈梁或垫梁时,主梁钢筋在上。

  ⑤楼板钢筋的弯起点,如加工厂(场)在加工没有起弯时,设计图纸又无特殊注明的,可按以下规定弯起钢筋,板的边跨支座按跨度1/10L为弯起点。板的中跨及连续多跨可按支座中线1/6L为弯起点。(L-板的中一中跨度)。

  ⑥框架梁节点处钢筋穿插十分稠密时,应注意梁顶面主筋间的净间距要有留有30mm,以利灌筑混凝土之需要。

  ⑦钢筋的绑扎接头应符合下列规定:

  1)搭接长度的末端距钢筋弯折处,不得小于钢筋直径的10倍,接头不宜位于构件最大弯矩处。

  2)受拉区域内,Ⅰ级钢筋绑扎接头的末端应做弯钩,Ⅱ级钢筋可不做弯钩。

  3)钢筋搭接处,应在中心和两端用铁丝扎牢。

  4)受拉钢筋绑扎接头的搭接长度,应符合结构设计要求。

  5)受力钢筋的混凝土保护层厚度,应符合结构设计要求。

  6)板筋绑扎前须先按设计图要求间距弹线,按线绑扎,控制质量。

  7)为了保证钢筋位置的正确,根据设计要求,板筋采用钢筋马凳纵横@600予以支撑。

  3、钢筋接长:

  根据设计要求,本工程直径≥18的钢筋优先采用机械接长,套筒挤压连接技术,其余钢筋接长,水平筋采用对焊与电弧焊,竖向筋优先采用电渣压力焊。大于Φ25竖向钢筋采用套筒挤压连接。
