分件吊装法,根据其流水方式不同,又可分为分层分段流水吊装法和分层大流水吊装法。分层分段流水吊装法就是将多层房屋划分为若干施工层,并将每一施工层再划分为若干个安装段。起重机在每一段内按柱、梁、板的顺序分次进行安装,直至该段的构件全部安装完毕,再转移到另一安装段去。待一层的所有构件安装完毕,并最后固定后,再安装上一层的构件。

  • 中文名称 分件吊装法
  • 外文名称 无
  • 方法 分层分段流水吊装法
  • 形状 几何
  • 缺点 起重机行走频繁;

简介

  分件吊装法系起重机每开行一次,仅吊装一种或几种构件。它按照结构特点、几何形状及构件的相互联系将吊装的构件进行分类,同类的构件按顺序一次吊装完成,再进行另一类构件的吊装。单层厂房通常分三次开行吊装完全部构件。

优点

  1、由于每次吊装同类型构件,索具不需经常更换,操作方法也基本相同,所以其吊装速度快,吊装效率高;

  2、与综合吊装法相比,可以选择小型的起重机,利用不同类型构件吊装间隙更换起重臂杆,以适应不同类型构件的起重量和起重高度的要求,充分发挥起重机效率;

  3、构件分类吊装,也可以分批供应,构件预制、吊装、运输组织方便;现场平面布置比较简单、排放条件好;

  4、能给构件校正、接头焊接、灌注混凝土、养护提供充分的时间。

缺点

  1、起重机行走频繁,机械台班费用较高;

  不能及早为下道工序创造工作面,阻碍了工序间的流水施工。

广泛采用

  这种吊装方法为装配式单层工业厂房结构吊装中广泛采用的一种方法。

吊装过程

  第一次开行---安装全部柱子,并对柱子校正和最后固定;

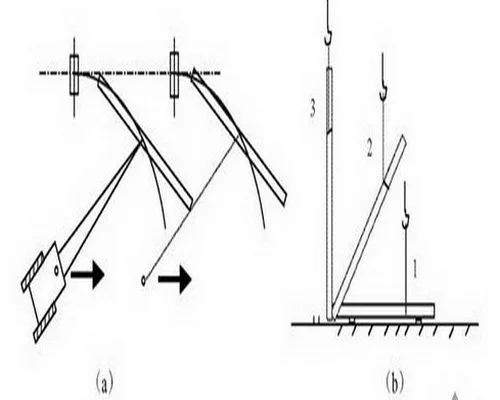

  第二次开行---(进)扶直屋架;

  (出)安装B轴线上的吊车梁,连系梁以及柱间支撑;

  第三次开行---(进) 安装A轴线上的吊车梁,连系梁以及柱间支撑;

  (出)分节间安装屋架、天窗架、屋面板等。
