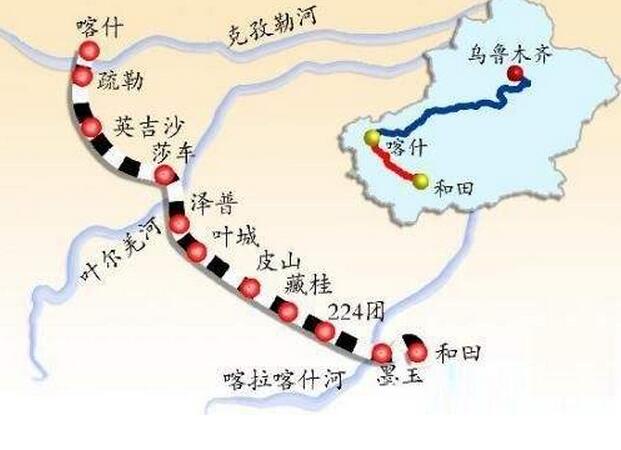

喀和铁路在喀什站与南疆铁路接轨,经喀什、疏勒、阿克陶、英吉沙、莎车、泽普、叶城、皮山、昆玉、墨玉、和田等县市,东接和若铁路,全长484.55公里,项目预计投资46.39亿元。

喀和铁路在国家规划铁路网本属于十二五规划,国务院32号档案下发以后,国家发改委、铁道部等有关部门在自治区有关部门的配合下,把南疆喀什到和田的铁路提前到了十一五规划里。喀和铁路的开工建设,必将促进喀什地区、第十四师昆玉市、和田地区发展,对经济起到极大的推动作用。

位于塔克拉玛乾沙漠南缘、连线和田与喀什的喀和铁路已提前开工,2010年12月开通运行“和谐号”内燃机车货物列车,并在2011年7月左右开用客运列车。加速南疆三地州(喀什地区、和田地区、克孜勒苏柯尔克孜自治州)经济社会发展。

基本介绍

  • 中文名:喀和铁路
  • 外文名:Kashi-Hetian Railway
  • 铁路等级:国铁Ⅱ级
  • 设计速度:120km/h
  • 线路类型:单线、有砟轨道
  • 起止站点:喀什站、和田站
  • 里程:488.27km
  • 连线铁路:南疆铁路、和若铁路
  • 所属地区:喀什地区、昆玉市、和田地区
  • 沿途主要城市:喀什、莎车、皮山、昆玉、和田
  • 开工建设时间:2008年7月
  • 客运开通时间:2011年6月28日

建设历程

开工建设

喀和铁路(喀什至和田铁路)于2008年7月3日开工建设。 喀什至和田铁路是国家和自治区重点工程,也是全国铁路中长期规划新藏铁路的一段。工程由南疆铁路喀什车站接轨,沿塔克拉玛乾沙漠南缘,经疏勒、阿克陶、英吉沙、莎车、泽普、叶城、皮山、昆玉、墨玉等县至和田市,东接和若铁路,正线全长487公里,投资估算总额46.4亿元。全线共设10个客运车站,规划运输能力为客车每日6对,货运每年1300万吨。
喀至和铁路的开工建设能有效加快区域矿产、旅游资源开发,改善沿线地区投资环境,推动南疆三地州加快发展,完善自治区路网布局,进一步促进新疆自治区经济社会可持续发展。

全线铺通

2010年11月6日,喀和铁路终点和田火车站鞭炮齐鸣、彩旗飘扬,台北时间下午18点17分,随着大型铺轨机将最后一排轨枕稳铺在路基上,和田198万人民期盼已久的喀和铁路轨道全线铺通。
在加紧铺轨的同时,铁路沿线火车站建设也在加紧施工,在和田火车站,站房主体工程已经完成,站台、进站天桥、出站地道和引桥建设正加紧进行。和田火车站为新疆仅次于乌鲁木齐站的第二大火车站。 喀和铁路的接轨贯通,通车后,必将成为和田工农业产品出和、出疆、大进大出,深购远销的大通道,为和田建成区域性中心城市打下坚实的基础。

货运开通

2010年12月30日上午,随着一声长长的汽笛声,第一列火车缓缓驶出和田站。惠及新疆南疆300多万各族民众的喀什至和田铁路全线通车,结束了新疆最南部的和田地区不通火车的历史,并创造了铁路建设史的高速度。

客运开通

2011年6月28日,喀什—和田铁路客运正式开通。

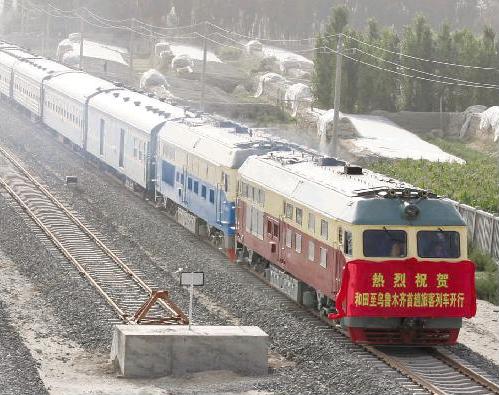

和田到乌鲁木齐首趟客运列车开通和田到乌鲁木齐首趟客运列车开通

工程概况

标段

第一标段(S1):
DK1443+000(既有喀什车站中心里程)~DK127+000段线路长度128.933公里。 主要工程数量:改移道路14公里、跨线桥3座;路基土石方1042.13万断面方;特大桥1座1555.6延长米;大桥8座1753.59延长米;中桥37座2266.04延长米;小桥11座352.54延长米;箱型小桥40座2917.45延长米;涵洞454座7958.70延长米;圆涵152座2664.60横延长米;盖涵36座631.10横延长米;框架涵266座4663延长米; 渡槽3座180.6延长米;房屋19910m²;车站包括: 喀什、疏勒、阿克陶、英吉沙、克孜勒。 2.4.1.2 第
第二标段(S2):
DK127+000~DK319+000段线路长度190.295公里。 主要工程数量:改移道路18.873公里、跨线桥5座;路基土石方1412.38万断面方;大桥10座2331.39延长米;中桥40座2830.48延长米;小桥9座276.78延长米;箱型小桥28座2773.3延长米;涵洞674座11815.3延长米;圆涵225座3944.3横延长米;盖涵53座929.1横延长米;框架涵396座6941.9延长米;;房屋15175m²;车站包括: 马牙克、托洛拉克、莎车、泽普、叶城、阔什。2.4.1.3
第三标段(S3):
DK319+000~DK498+800段线路长度168.927公里。 主要工程数量:改移道路12.086公里、跨线桥5座;路基土石方1046.95万断面方;特大桥1座624延长米;大桥9座2225.36延长米;中桥30座2418.04延长米;小桥19座504.98延长米;箱型小桥26座1989.20延长米;涵洞633座11096.50延长米;圆涵211座3698.80横延长米;盖涵50座876.50横延长米;框架涵372座6521.20延长米;房屋24915m²;车站包括:皮山、藏桂、二二四团、墨玉、和田。 2.4.2 工程施工专业标为二个标段 2.4.2.1
第四标段 “三电”标(SD):
全线(DK1443+000既有喀什车站中心里程~DK498+800) 主要工程数量:通信线路524公里;信号连锁道岔201组;电力架空线路593公里;电缆线路63.45公里。
第五标段 铺架标(SP):
铺架DK1443+000~DK498+800 主要工程数量:正线铺60标準轨483.03公里;站线铺轨51.033公里;道岔168组;铺道床158.49万立方米;制、架梁725孔;制存梁(枕)厂1处,铺架基地等大临设施。 2.5计画工期 新建铁路喀什至和田线工程,计画总工期30个月。

标段进度

1、S1标段计画2008年12月15日开工,2011年6月30日竣工。
2、S2标段计画2008年12月15日开工,2011年6月30日竣工。
3、S3标段计画2008年12月15日开工,2011年6月30日竣工。
4、SD标段计画2009年07月01日开工,2011年6月30日竣工。
5、SP标段计画2008年12月31日开工,2011年6月30日竣工。

客运线路

随着喀和铁路的建成及货运的开通,2011年6月28日首列旅客列车开通,分别为自乌鲁木齐始发、终到和田站的5826/7次,及自和田始发、终到乌鲁木齐的5825次客运列车。
列车途经和田地区、喀什地区、阿克苏地区、巴音郭楞蒙古自治州、吐鲁番市、乌鲁木齐市等地,沿途设定和田、墨玉、昆玉、皮山、叶城、泽普、莎车、英吉沙、阿克陶、疏勒、喀什、阿图什、巴楚、阿克苏、新和、库车、轮台、库尔勒、焉耆、和静、吐鲁番、乌鲁木齐等站点。
往返列车全程硬座票价113元,硬卧下铺票价241元,于2011年6月20日开始售票。
5825次全程运行37时40分,上午9:00由和田火车站发车,次日22:40到达始到站乌鲁木齐火车站。
5826/7次程运行34时57分,上午9:00由乌鲁木齐火车站发车,次日19:57到达始到站和田火车站。
