南昌捷运3号线

2018-04-10 13:24:00 百科
南昌捷运3号线

南昌捷运3号线

南昌捷运3号线(轨道交通3号线)是南昌市一条建设中的轨道交通线路,该线路规划大体呈反写的“7”字形,全长28.5km,南至银三角北站,北至京东大道站,将设车站22座,均为地下站。

2015年12月30日,南昌轨道交通3号线正式开工建设;预计将于2020年12月30日开通运营。

基本介绍

  • 中文名:南昌捷运3号线
  • 外文名:Nanchang Metro Line 3
  • 标誌色:蓝色
  • 开通日期:2020年12月30日
  • 起讫站:银三角北站—京东大道站
  • 线路总长:28.5km
  • 车站数量:22座
  • 车辆编组:6节编组B型列车
  • 运营速度:最高80km/h
  • 开建日期:2015年12月30日

捷运简介

2015年12月30日,南昌轨道交通3号线正式开工建设,预计2020年12月建成通车试运营。
南昌市捷运3号线工程项目南起南昌县莲塘,经南昌县、城南片区、旧城中心区、城东片区,止于京东大道。全线共设22座车站,起点为南昌县境内的银三角北站,终点为青山湖区的京东大道站,线路全长28.5公里,全部採用地下敷设方式,平均站间距1.34公里,最大站间距2375米,为沥山站至振新大道站区间;最小站间距645米,为十字街站至绳金塔站区间。此外,南昌捷运3号线设莲塘车辆段位于银三角立交桥东南角、向塘北大道东侧、京九铁路西侧和铁路公安学校北侧的地块内;高新停车场位于高新大道东侧、高新五路西侧、火炬三路北侧和东元路南侧的地块内。

捷运设计

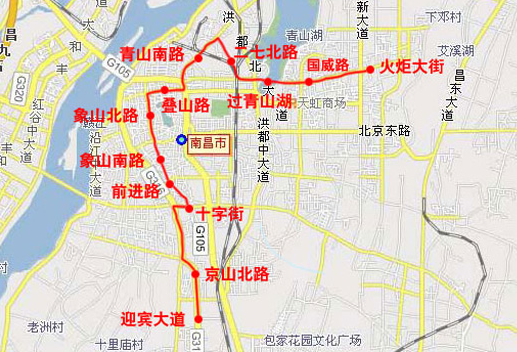

线路的主要走向为:迎宾大道→京山北路→十字街→前进路→象山南路→象山北路→叠山路→青山南路→二七北路→过青山湖→国威路→火炬大街。沿线途径象山省级风景名胜区、绳金塔历史街区、三眼井文化风貌区、南昌新四军军部旧址、绳金塔景区、八大山人故居、陈云故居广场、梅湖自然历史风景区以及其他22处优秀历史建筑。该项目建成不仅可以缓解南昌市交通压力,促进南昌市轨道网路整体构架的形成,促使南昌城市综合交通早日实现“大力发展由地面公交、快速公交与轨道交通等组成的发达城市公共运输系统,推动各种交通资源协调划分”的交通可持续发展目标,还可以在带动旧城改造,引领外围新城发展等方面将发挥积极作用。

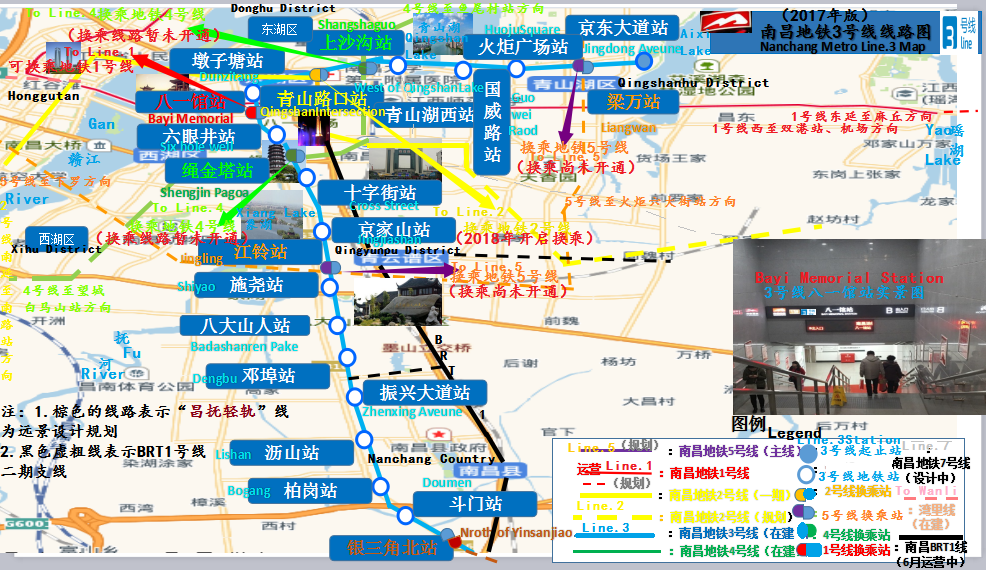

南昌捷运3号线路线图南昌捷运3号线路线图

捷运站名

编号站点名称所属区县换乘车站类型换乘方式
3 01
京东大道
Jingdong
Aveune
青山湖区、高新经济技术开发区
地下二层岛式车站
3 02
梁万
Liangwan
南昌捷运5号线
(规划)
地下二层岛式车站
通道换乘
3 03
火炬广场站 HuojuSquare
地下二层岛式车站
3 04
国威路
Guowei Road
地下二层岛式车站
3 05
青山湖西站
Qingshan
Lake West
地下三层岛式车站
3 06
上沙沟站
Shangshagou
东湖区
南昌捷运4号线
(在建)
地下二层岛式车站
通道换乘
3 07
青山路口
Qingshan Road
南昌捷运2号线
地下三层岛式车站
通道换乘
3 08
墩子塘站
Dunzitang
地下三层岛式车站
3 09
八一馆
Bayi Memorial
南昌捷运1号线
地下三层岛式车站
通道换乘
3 10
六眼井
Six hole well
西湖区
地下三层岛式车站
3 11
绳金塔
Shengjin
Pagoa
南昌捷运4号线
(在建)
地下三层岛式车站
平行换乘
3 12
字街
Cross Street
青云谱区
地下二层岛式车站
3 13
京家山
Jingjiashan
地下二层岛式车站
3 14
江铃Jingling
南昌捷运5号线
(规划)
地下三层岛式车站
通道换乘
3 15
施尧站Shiyao
地下二层岛式车站
3 16
八大山人
Bada shanren
地下二层岛式车站
3 17
邓埠站Dengbu
地下二层岛式车站
3 18
振兴大道 站Zhenxing
Avenue
南昌县
地下二层岛式车站
3 19
沥山站Lishan
地下二层岛式车站
3 20
柏岗站Bogang
地下二层岛式车站
3 21
斗门站Doumen
地下二层岛式车站
3 22
银三角北
Yinsanjiao
North
昌抚轻轨线
(规划)
地下二层岛式车站
出站换乘

建设历程

施工进度

2015年9月21日,省发改委批覆南昌市轨道交通(南昌捷运)3号线工程可行性研究报告;
2015年12月30日,南昌捷运3号线原莲塘站(银三角北站)启动前期工程建设;
2017年9月15日,捷运3号线首台盾构机由振兴大道站成功始发(振兴大道站 ~ 沥山站),3号线即日正式步入盾构区间掘进施工;
2017年11月9日,捷运3号线一标首台盾构机在银三角北站顺利始发(银三角北站 ~ 斗门站),项目正式进入盾构掘进阶段;
2017年12月7日,首个车站(火炬广场站)成功封顶;
2018年3月6日,首条区间贯通(斗银区间左线);
2018年4月12日,捷运3号线首个区间实现双线贯通(火炬广场站~国威路站区间);
2018年8月28日,首条长区间贯通(振沥区间左线);
2018年9月29日,六绳区间左线盾构始发,老城区线路进入盾构施工阶段;
2018年11月28日,国青区间双线已全部完成下穿青山湖隧道施工;
2018年12月27日,八大山人站主体结构顺利实现封顶;
2019年1月17日,首条贯穿主城区盾构(六绳区间)隧道顺利贯通;
2019年1月19日,柏岗站顺利封顶,标誌着3号线南昌县境内所有车站均已完成主体封顶;
2019年3月19日,首个主城区区间实现双线贯通(绳金塔站-六眼井站)。
2019年5月28日,沥山站~柏岗站区间左线盾构顺利贯通。
2019年5月30日,国威路站~青山湖西站隧道盾构区间实现双线贯通。
2019年7月5日,沥山站—柏岗站区间右线盾构顺利贯通,成为捷运3号线首个完成双线洞通的标段。
2019年7月5日,捷运3号线22座车站中有16座已经完成主体结构封顶(银三角北站、斗门站、振兴大道站、柏岗站、沥山站、邓埠站、六眼井站、上沙沟站、施尧站、八一馆站、八大山人站、京家山站、十字街站、青山湖西站、国威路站、火炬广场站)。
6座车站(绳金塔站、江铃站、青山路口站、墩子塘站、梁万站、京东大道站)正在进行土方开挖和主体结构施工。
25条区间已贯通(银~斗区间左右线、斗~柏区间右线,柏~沥区间左线,沥~振区间左右线、火-国区间左右线,邓~八区间左右线,振~邓区间左右线、绳~六区间左右线、六~八区间左右线、青~墩区间左右线、国~青区间左右线、十~京区间左右线、梁~京区间左右线、火~梁区间左线)。
12条盾构区间(银~车区间左右线、斗~柏区间左线、柏~沥区间右线、八~施区间左右线、京~江区间左右线、梁~火区间左线、青~上区间左线、江~施区间左右线)正在掘进。

工程节点

根据南昌市委市政府的要求,南昌捷运3号线全线通车时间节点为2020年12月30日。结合剩余工程量情况,主要工程节点如下:2020年1月30日全线22座车站全部封顶,2020年4月30日全线洞通,2020年6月15日全线轨通,2020年7月20日全线电通,2020年8月30日全线车通,2020年9~11月全线试运行,2020年12月30日正式开通试运营。
